凱迪環保鎮江超低排放項目成功投運背后的故事

   2015-12-01 凱迪環保 2260
核心提示:2015年11月16日,鎮江電廠脫硫控制室內發出陣陣激動人心的掌聲, 6機組超低排放改造工程順利通過168小時試運轉后成功投運!至此,經過55個日日

2015年11月16日,鎮江電廠脫硫控制室內發出陣陣激動人心的掌聲,#6機組超低排放改造工程順利通過168小時試運轉后成功投運!至此,經過55個日日夜夜的奮戰,實際運行參數為公司“提升品牌價值,再現碧水藍天”的管理方針作出了最好的注解。

#6機組超低排放改造工程的成功投運是凱迪環保公司各部門及分包單位相互配合、協同作戰的結果,所有項目人員憑著責任與信念,克服場地狹窄、工程停機時間短、工程設計出圖及設備到貨時間晚等諸多困難,特別在工程的安全管理上,項目部本著“安全高于一切”的理念,自我加壓,合理規劃,確保了#6機組超低排放改造工程的安全施工,成為公司工程安全管理的一個典范。

鎮江電廠在基建時預留脫硫場地不夠,同時在2013年對脫硫系統又進行過改造,本次脫硫技改工程又是在已經建成的脫硫塔上進行增容改造施工,工程特點是地窄人雜、點多面廣,全塔內部已經全部襯膠,安全管理風險較大。為了保證安全工作的萬無一失,在開工之前,項目部積極與施工單位協調,要求其主動融入鎮江電廠安全管理文化中,全面執行該廠“安全管理,以人為本,貴在管理,重在落實”的方針。一是作好動員宣傳。2015年9月9日,項目部組織施工單位項目管理人員、施工人員等召開脫硫技改開工協調會,明確了具體的工程協調負責人和安全監督人員,施工現場安全措施的執行等諸多問題,隨后,又組織所有施工人員召開動員大會,讓其對鎮江電廠的安全管理理念有了初步的了解。二是要求施工單位建立健全各項安全管理制度,及時宣貫學習并實施,促使他們從規章制度上夯實安全施工的基礎。三是所有施工人員在進入施工現場之前,項目部都要組織進行安全技術交底、安全教育和培訓,先后培訓教育了10多批次160余人,對一些特殊重要的施工現場還要在入場之前進行專門的安全交待。四是定期召開脫硫技改工程安全監督專題會,既不影響施工單位的自主性和靈活性,又要對現場安全隱患和危險因素深抓細管,特別是各個施工點的施工高峰期要管深管嚴。以上措施,為搞好脫硫技改施工現場的安全營造了輿論氛圍,同時提高了施工人員的安全技能與安全敏銳性。

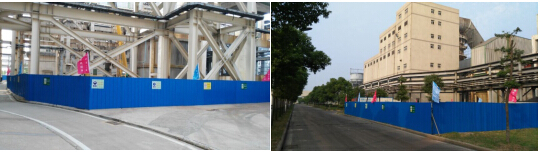

脫硫島施工區域用腳手架及彩鋼板搭設了隔離圍欄,并在圍欄上張貼安全標志及警示標語,現場規劃布置了“五牌一圖”,施工區域隔離圍欄,可有效防止非該區域施工人員的進出造成的人員傷害。

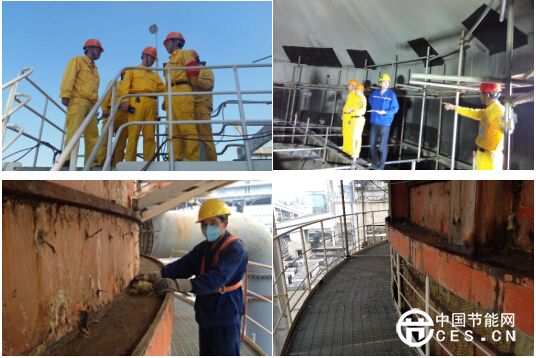

2015年9月23日,鎮江電廠#6機組超低排放改造工程正式開工。從這一天起,技改工地?zé)峄鸪?,項目部安全管理人員堅持以“三鐵”反“三違”,加強現場安全監督檢查,與業主一起建立了#6機組超低排放技改微信群,及時在群內對技改現場發現的的問題隱患提出整改建議,對存在的問題逐項檢查落實并回復。對現場存在的違章行為,如高空作業不掛安全帶、未做好電火焊渣掉落起火的安措、腳手架無攔腰桿等,要求其及時整改,解決了施工中存在的安全管理問題。

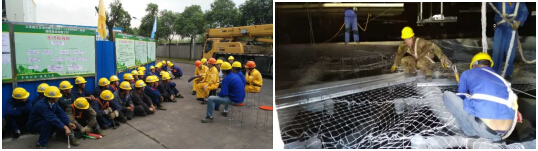

2015年9月25日,組織施工單位進行首次安全教育活動,對華潤電力曹妃甸項目、盤錦項目近期發生的2起人員傷亡事故進行了通報,要求各級人員強化安全紅線意識,守住最基本的底線,從安全生產責任制的落實、安全管理資源投入與維護、隱患排查、整改驗收、反違章的處理等方面進行控制,嚴防安全事故的發生。

2015年10月4日江蘇分公司EHS部副主任到超凈排放改造現場進行了檢查,對脫硫技改區域的腳手架管理、施工用電、動火作業、文明施工進行了檢查,對公司本次技改的外委管理工作給予肯定,要求參建單位再接再厲,關注和抓好安全細節,使現場安全文明施工更上一個臺階。檢查結果表明安全文明施工處于可控狀態。值得表揚的是保溫施工人員在拆除保溫時,保溫拆除后及時對平臺、圈梁上的殘余雜物進行清理,安全文明施工在個人行為上得到了體現。

鎮江電廠在整個脫硫技改工程中,工期一直是一個不容忽視的問題。設備到貨時間、安裝與防腐施工之間的工作銜接等,都對其帶來很大影響,而項目部針對每一階段出現的問題,合理組織安排,確保在安全的前提下有序推進工程進度。

本技改項目因吸收塔周邊場地狹小,周邊空間受限制因素較多,無法采用大型吊車進行整體吊裝,項目部與施工單位共同策劃,提出了多套施工方案,經過討論和必選,最終確定為采用吸收塔和凈煙道同步頂升,安裝吸收塔內部防傾支架的方案,方案評審會上,公司設計人員、施工單位起重人員、業主技術支持部相關專業對該方案從安全性、可行性、可操作性等方面的提出了建設性的意見,對方案制定的各方面進行了完善。

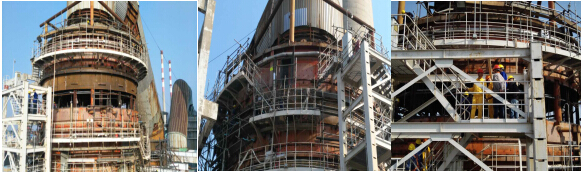

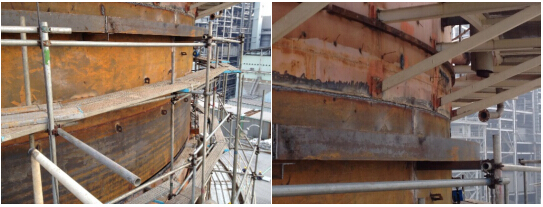

本項目吸收塔改造分兩次進行加高,將原吸收塔自除霧器層加高3.4米。第一次完成加高1.8米,第二次完成加高1.4m。由于吸收塔本體上部出口管與凈煙道入口為一整體結構,中間無支撐、重量達200t,周圍空間小、障礙物多、兩側必須同步頂升,技術難度大、不可控因素多,在國內各家電廠改造中無成功經驗可借鑒;為確保完成本次頂升工作,項目部與施工單位準備工作進行長達10天,專項措施討論修改多達5次,起頂前專項措施落實檢查3次。經過精心策劃,科學組織,周密部署,克服諸多不利因素,做到準備充分,分工明確,責任到位。2015年10月9日11時隨著頂塔總指揮的一聲令下,10處作業點的人員協調操作,吸收塔至凈煙道出口管200t龐然大物被24只30t千斤頂順利頂起,至13時40分第一次頂升工作完成。10月12日下午15時開始進行第二次頂升工作,在經過歷時55分鐘的平穩起升后,吸收塔及凈煙道順利達到預定高度,本次超低排放技改中的重要節點之一按時完成。吸收塔及煙道抬高達到預定高度標志著本次超低排放技改項目重要節點之一的實現。

超凈排放技改項目施工單位在CEMS小間地基處理、吸收塔及煙道頂升防傾倒裝置、吸收塔安裝及焊接的施工中注重質量控制,各作業程序嚴格按規程規范進行操作,保證了實體工程的質量安全,同時對施工區域的周邊環境進行了清理和保持。

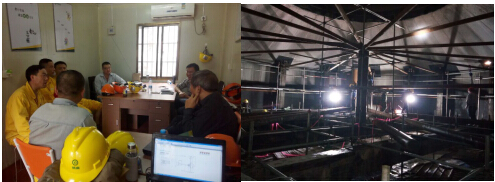

出現任何紕漏,都可能造成改造工作“功虧一簣”,所以每一項工作時都小心謹慎,確保萬無一失,做到質量進度與安全改造兩不誤。”項目部每周2次安排部署下一步開展的工作,協調項目的人、財、物等資源配置以及項目實施過程中出現的重大問題,全面指導和監督各項目的安全、質量、進度等。2015年10月19日,按照#6機組超低排放改造工程進度計劃,這一天應是吸收塔安裝交防腐的時間,但是吸收塔內部及煙道外部頂升裝置尚未拆除完畢,施工單位和防腐公司都存在搶工期的現實,也就不可避免的存在交叉作業,焊渣掉落產生火災的安全隱患極大。為了保證安全,項目部召集安裝單位、防腐單位及時召開協調會,對工期進行倒排,按小時計算工期,最后確定各項工序的作業時間,有效的避開了交叉作業帶來的安全隱患,不僅未影響工期,還提前1天具備機組啟動通煙條件。

項目部及公司各部門創造著屬于凱迪環保的神話,共同見證了一個個意義非凡的節點:

2015年7月8日,公司中標鎮江電廠#6機組超低排放改造工程;

2015年7月27日,第一次設計聯絡會在武漢召開;

2015年8月22日,項目部進駐鎮江項目現場;2015年9月9日,現場施工隔離圍欄開始布置;

2015年9月23日,#6機組超低排放改造工程正式開工;

2015年9月26日,#6機組停爐;

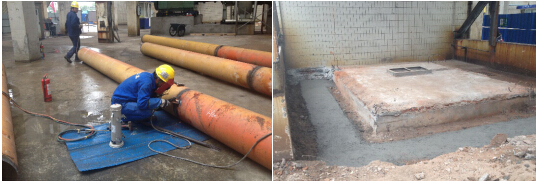

2015年9月28日,原煙氣CEMS小間拆除完畢;

2015年9月30日,原2級除霧器拆除完畢;

2015年10月9日,吸收塔及煙道完成第一次同步頂升作業;

2015年10月12日,吸收塔及煙道完成第二次同步頂升作業;

2015年10月12日,吸收塔及煙道完成第二次同步頂升作業;

2015年10月22日,吸收塔及凈煙道防腐;

2015年10月26日,除霧器安裝;

2015年10月29日,托盤安裝;

2015年11月2日,吸收塔及凈煙道人孔封閉,具備通煙條件;

2015年11月4日,#6機組點火啟動;

2015年11月9日,#6機組進入168小時試運行;

2015年11月16日,#6機組超低排放改造工程168小時試運圓滿結束;

2015年11月17日,江蘇省環境監測中心對6#機組總排口污染物現場監測,粉塵、二氧化硫分別為5.0 mg/Nm3、35.0mg/Nm3,達到并優于燃?xì)獍l(fā)電機組大氣污染物排放限值,實現“超低排放”的預期目標。
