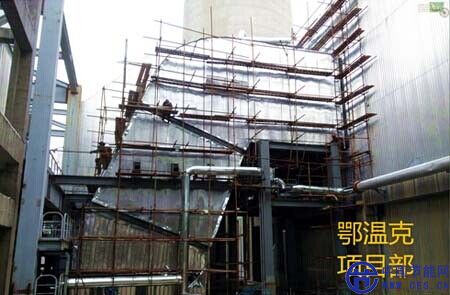

神華集團蒙東能源有限公司鄂溫克電廠1號機組脫硫系統旁路煙道取消工程于10月25日主體順利完工,已具備通煙氣條件,11月7日施工工作全部達到竣工條件。此次旁路取消工程由北京國能中電節能環保技術有限責任公司進行總承包。

此項工程在業主方電廠生技部專工、燃灰硫專業管理與技術人員、國能中電鄂溫克項目部管理與施工人員的共同努力下,克服了生產檢修等交叉進行、點多面廣、鄂溫克氣候惡劣等困難,通過精心組織、科學管理,及時的與供貨方進行協調,確保了施工過程的安全,施工質量可控,為蒙東集團其它機組煙氣脫硫改造積累了成功的經驗。
工程8月6日開工伊始,就及時成立了改造技術設計組,安排專人匯編脫硫旁路改造施工規程,為鄂溫克電廠做好各項服務。此項工程在確保安全、保證質量的同時,順利地完成了電廠要求的進度。該工程實施中面臨的困難主要有場地狹小、起吊危險系數高及工期要求緊等,再加上施工力量不足及鄂溫克天氣突然降溫提前進入冬季等不利因素,使得施工難上加難,國能中電項目部不畏困難,通過現場把控、旁站、提醒、監督等一系列措施,安全確保了工程在92天內即于11月7日達到竣工條件。
該項目的投運,是北京國能中電節能環保技術有限責任公司繼完成了鄂溫克電廠1#、2#機組脫硝空預器改造之后的又一個成功項目,將為地方環保減排工作起到示范性作用,為蒙東地區的環境保護做出貢獻。
工程8月6日開工伊始,就及時成立了改造技術設計組,安排專人匯編脫硫旁路改造施工規程,為鄂溫克電廠做好各項服務。此項工程在確保安全、保證質量的同時,順利地完成了電廠要求的進度。該工程實施中面臨的困難主要有場地狹小、起吊危險系數高及工期要求緊等,再加上施工力量不足及鄂溫克天氣突然降溫提前進入冬季等不利因素,使得施工難上加難,國能中電項目部不畏困難,通過現場把控、旁站、提醒、監督等一系列措施,安全確保了工程在92天內即于11月7日達到竣工條件。
該項目的投運,是北京國能中電節能環保技術有限責任公司繼完成了鄂溫克電廠1#、2#機組脫硝空預器改造之后的又一個成功項目,將為地方環保減排工作起到示范性作用,為蒙東地區的環境保護做出貢獻。
