山東濟南220千伏志遠智能變電站正式投入運行

   2015-03-12 國家電網報 3050
核心提示:日前,山東濟南220千伏志遠智能變電站正式投入運行。該站的成功投運,將使?jié)蠔|部電網220千伏電源點布局更加合理,為東部城區經濟發展提供堅強的電力保障。

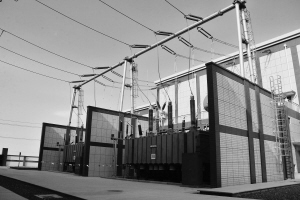

 220千伏志遠智能變電站電氣設備。

  日前,山東濟南220千伏志遠智能變電站正式投入運行。該站的成功投運,將使?jié)蠔|部電網220千伏電源點布局更加合理,為東部城區經濟發展提供堅強的電力保障。

  “經過檢測,兩臺主變運行均正常。”“走,我們到主控室看看。”3月6日,濟南供電公司變電運維人員在轄區220千伏志遠智能變電站開展設備例行巡視和測溫工作。該站的投產為濟南東部區域用電安全穩定奠定了堅實基礎。

  爭分奪秒搶抓工期

  首次在城區建設220千伏智能變電站對濟南供電公司來說是個不可預料的技術難題,再加上緊張的工期,則更是一場難上加難的挑戰。

  濟南供電公司在項目確立之初就成立了領導小組,并多次下發通知,要求項目部嚴格按照有關要求,在保質保量保安全的基礎上,圓滿完成施工任務。該公司相關負責人多次深入施工現場,并組織召開專題會議,分析解決施工中遇到的各種問題,做到一切工作為項目進度服務。

  一方面,項目部倒排工期,力保完成各階段任務;另一方面,各職能部門加強配合,及時協調解決工程建設中遇到的問題。同時,該公司加大人力、物力的投入,詳細安排每日工作計劃,積極完善施工過程中的組織措施和技術措施,為變電站順利投運奠定了良好基礎。

  據濟南供電公司有關負責人介紹,在項目進入驗收階段的時候,該公司還專門派出21名技術骨干入駐變電站進行驗收工作,確保一般問題不過天,緊急問題不過夜。驗收人員和施工單位共同爭分奪秒,搶抓一切可能的時間,僅用了不到一個月就順利完成了驗收工作,為春節前投運爭取了寶貴時間。

  層層落實安全責任

  220千伏志遠智能變電站工程建設時間緊、任務重,但這并不意味著濟南供電公司就要放松對項目質量和安全的要求。“越是趕工期的時候,越要注重安全,越要確保工程質量。”濟南供電公司負責人到現場檢查時多次強調,要嚴格過程控制,尤其抓好小現場、小事項、小環節的管理。

  在開工前,項目部就完善了安全管理制度,建立了各項目部從上至下的安全管理網絡,層層落實各級安全責任,并嚴格考核獎懲。施工期間,項目人員建立并完善項目部、施工隊、班組三級安全生產管理體系,設置現場安全員1人,簽定安全協議4份,組織安全培訓75人次。同時,按照《國家電網公司輸變電工程安全文明施工標準》和現場安全文明施工管理“六化”要求,項目部對施工過程中的安全給予保障,安全文明施工實現了常態化。

  在現場,我們看到各角落都豎立著危險點展板、工程進度安排展板。每次開工和復工時,工作人員都會認真學習現場的安全措施和危險點防范措施,保證施工現場“零事故”。去過該站的人都會對那里整齊劃一的設備、裝備齊全的技術人員印象深刻。

  大容量主變??煽抗╇?/div>

  220千伏志遠智能變電站坐落于濟南市東部城區。我們遠遠望去,看到周圍沒有密集的鐵塔和高壓線,而是全部采用電纜進出線。據悉,220千伏志遠智能變電站本期建設24萬千伏安主變壓器2臺,220千伏出線4回、110千伏出線6回、10千伏出線24回,新建線路28千米。

  “我們采用24萬千伏安大容量主變是基于濟南東部城區持續增長的用電需求量。”現場負責人說。隨著濟南東部城區的迅速發展,一座座高樓大廈拔地而起,其電網的可靠運行面臨嚴峻考驗,限制了該區域經濟社會的發展,亟需建設大容量變電站。為此,采用24萬千伏安大容量主變能確保未來5~10年的規劃負荷要求。

  220千伏志遠智能變的成功投運,使得潮流輸送得到顯著優化,后續韓開線開斷進志遠站工程實施后,將增加110千伏泉港站、義和莊站、開發區站供電可靠性,緩解邢村站、韓倉站供電壓力,使?jié)蠔|部電網結構更加合理。(攝影:劉洪金)
